DBHD 2.0.0 Endlager - oberirdische Anlagen-Bestandteile

Gekühlt wird die Baustelle - aber NICHT das Endlager

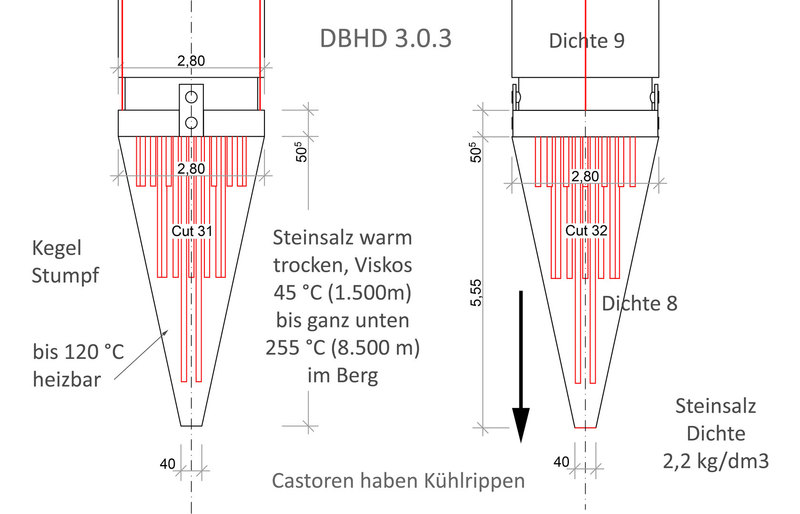

Offenhaltezeit DBHD Baustelle 10 Jahre - nicht 500 Jahre

Der Schacht wird so kalt sein das ganzjährig Winterkleidung zu tragen ist

1,1 Mio. m3 / Stunde Kaltluft + 10 °C - eine Kalt-Luft-Dusche - Erkältungs-Gefahr

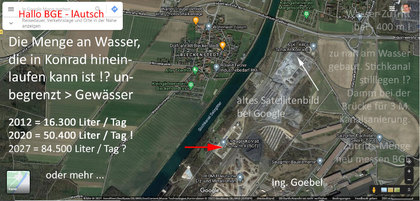

302 m3 / Stunde Kaltwasser - 5,4 °C - in 16 Rohrpaaren DN 150 mm an den Stahl-Tübbingen

Thermodynamische Berechnung von Dr. Herres liegt vor (allerdings für DBHD 1.4.X - veraltet)

Die beiden Angebote der Kühltechnik-Hersteller DE liegen vor. - Alles in der Kalkulation

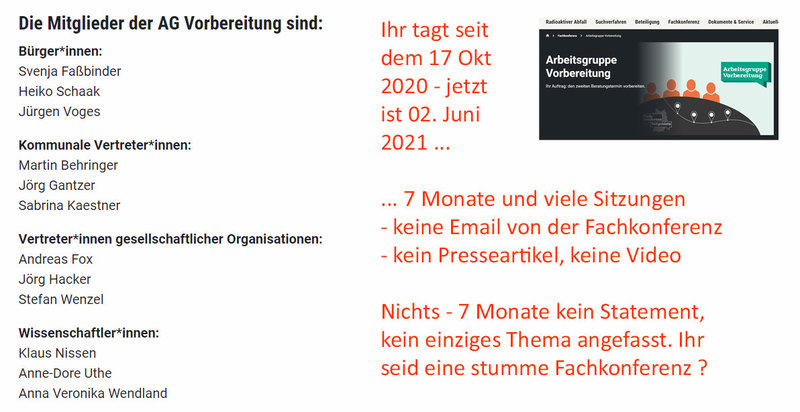

Liste mit den AGs und Namen für das Fachforum Endlager online (ganz runterscrollen)

Die unverzichtbare Verguss- oder Umpack-Halle ist in Version 3 ziemlich verfügbar.

New DBHD work films / short work films

DBHD 2.0.0 HLW Endlager

Castor-Transport-Film

VERGUSS-HALLE 2.0.4  :

01 EU Directivas / Richtlinie / Directives  2011/70/Euratom

>>> Disposal - the law says "Disposal" and excludes also formally all types of "Interim Storage" - Disposal means Disposal - and not interim storage - #Law #EU #Disposal #Nuclear #Waste - "Deep Geological Disposal" is the law text !!

02 Standort-Auswahl-Gesetz / Location-Select Law DE

>>> Germany had set up a 33 person commission where only the science was allowed to vote - the "Location-Selection-Law" contains paramaters - only the 300 m deep was a mistake, rest is good - #DE #StandAG #GDF #Site #Selection #Law

Does your country have a "Location Select Law ?"

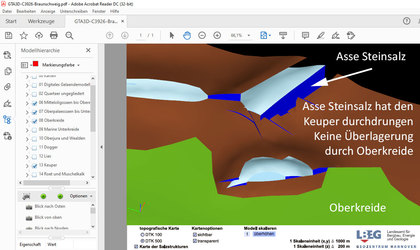

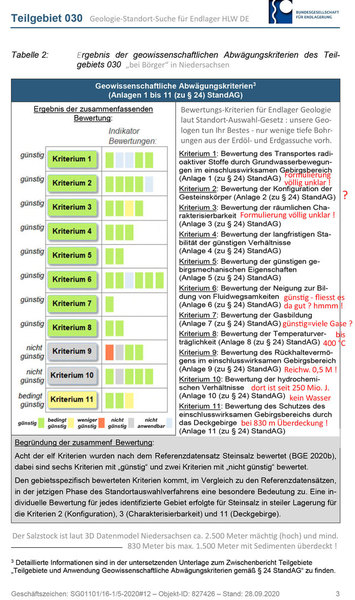

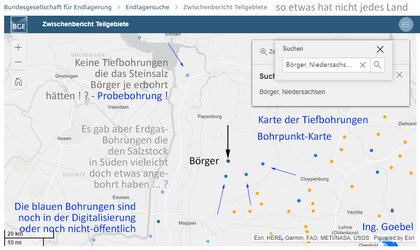

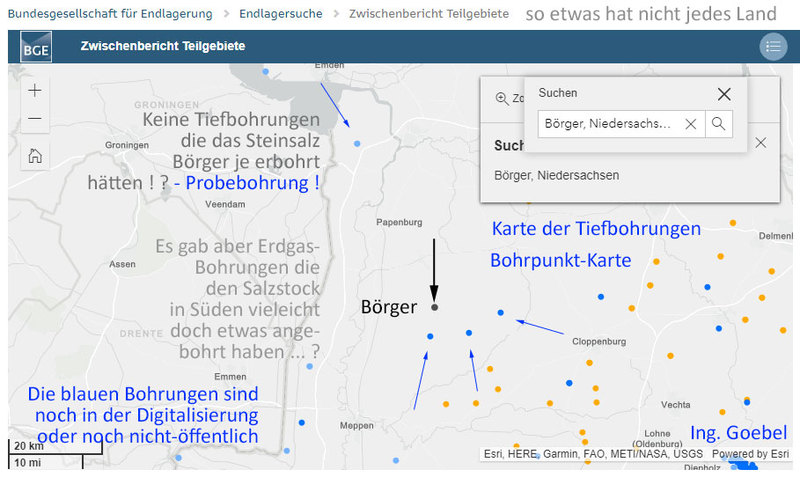

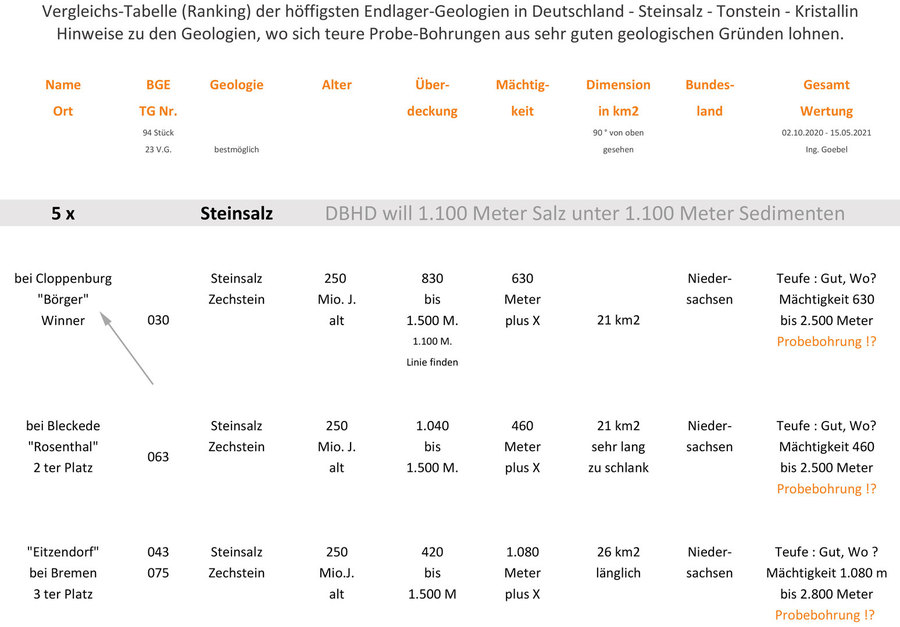

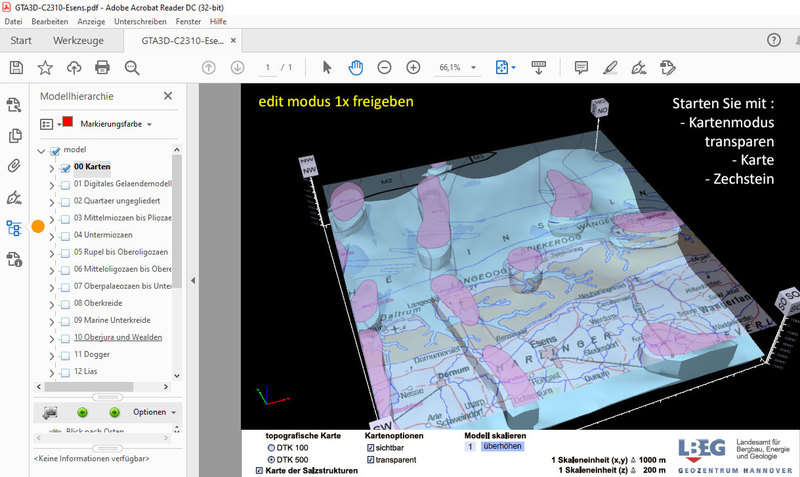

03 Geologie-Daten Gesetz / Geology-Data for GDF Law

>>> As oil drilling data is usually a business secret protected by law - Germany did an "Open drilling and geology data for GDF Search Law" - Only the GDF geologists can look into the drilling data now - #Drilling #Data #Geology #Law #DE #for #GDF - the top 9 hostrock geologies have to become fully public

Does your country have a "Geology-Data for GDF Law ?

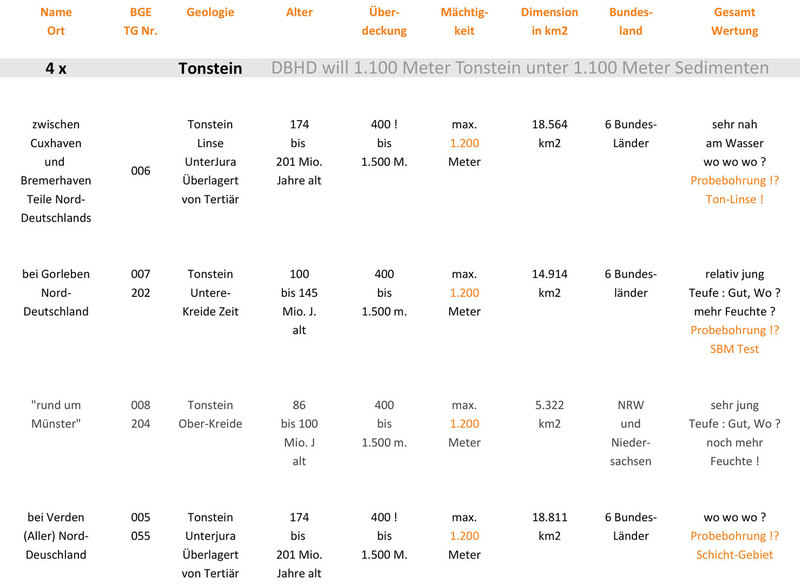

04 Endlager-Sicherheits-Anforderungs-Verordnung DE

>>> A building law for GDF - a first version - Building code for GDF - Règlement de construction GDF - Most of the law is good, but do not take over the 10-4 and 10-9 nuklid releases - there is no need for that !! - - - #GDF #Building #Law #DE

Does your country have a Building Law for SAFE GDF ?

2 other Laws related to GDF in Germany

DBHD 2.0.0 Endlager - oberirdische Anlagen-Bestandteile

"Bitte prüfen Sie diesen Endlager-Vorschlag gründlich !" Es hat 8 Jahre gedauert die unterirdische Planung für ein sicheres Endlager zu erarbeiten. - DBHD 2.0.0 ist : tief, trocken und gas-dicht !

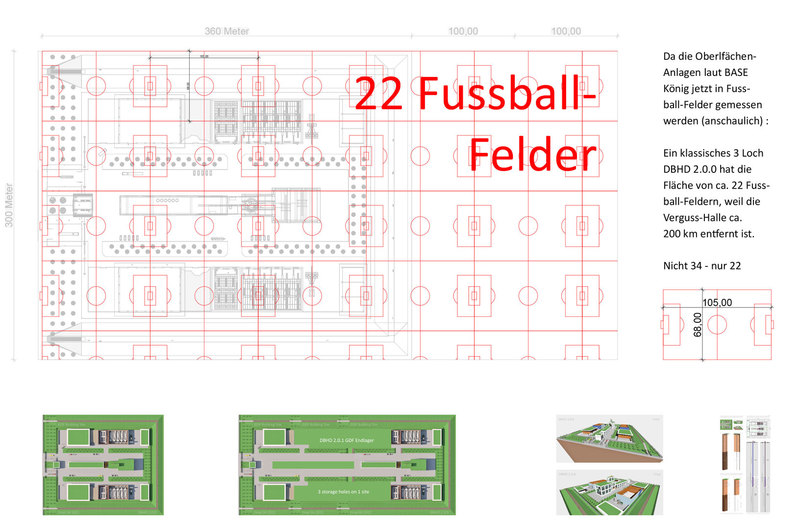

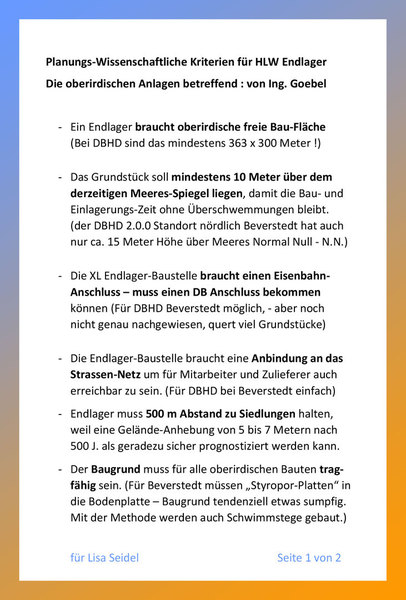

Die oberirdischen Anlagen sind ein vervollständigender Abschluss um den Betrieb zu ermöglichen.

easy 3D plan for business people and lawyers - FINAL
3D_DBHD_2.0.0_GDF_Endlager_Ing_Goebel_Bu[...]
PDF-Dokument [1.5 MB]

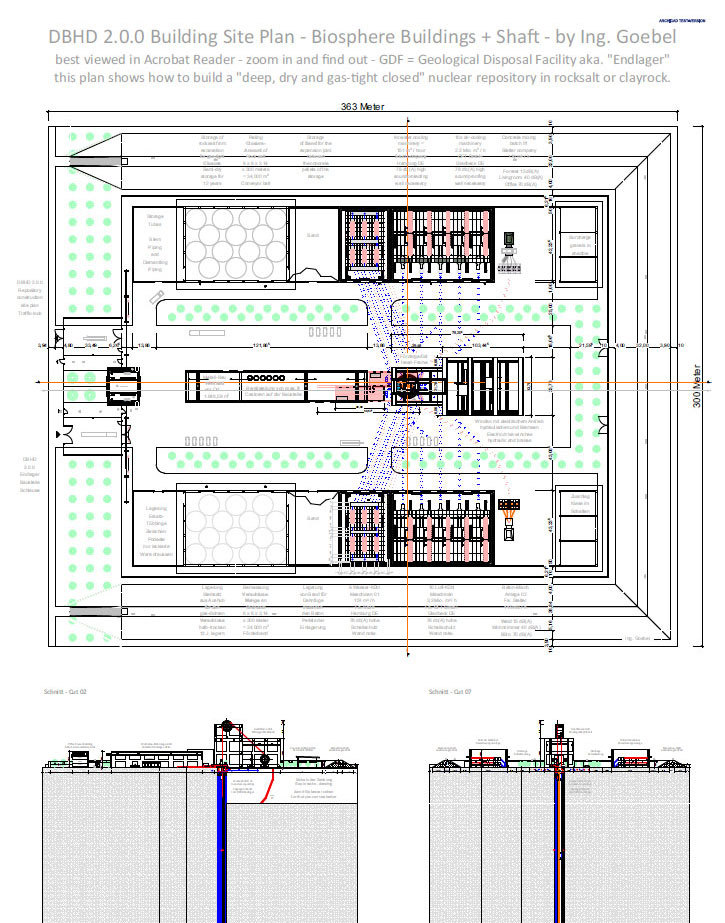

11.04.2021 - DBHD 2.0.0 Building site plan - FINAL
DBHD_2.0.0_GDF_Endlager_Ing_Goebel_Build[...]
PDF-Dokument [12.2 MB]
Korrigiert 26.05.2021
Hinweise zum Zwischenbericht Standort-Su[...]
PDF-Dokument [1.6 MB]

Gekühlt wird die Baustelle - aber NICHT das Endlager

Offenhaltezeit DBHD Baustelle 10 Jahre - nicht 500 Jahre

Der Schacht wird so kalt sein das ganzjährig Winterkleidung zu tragen ist

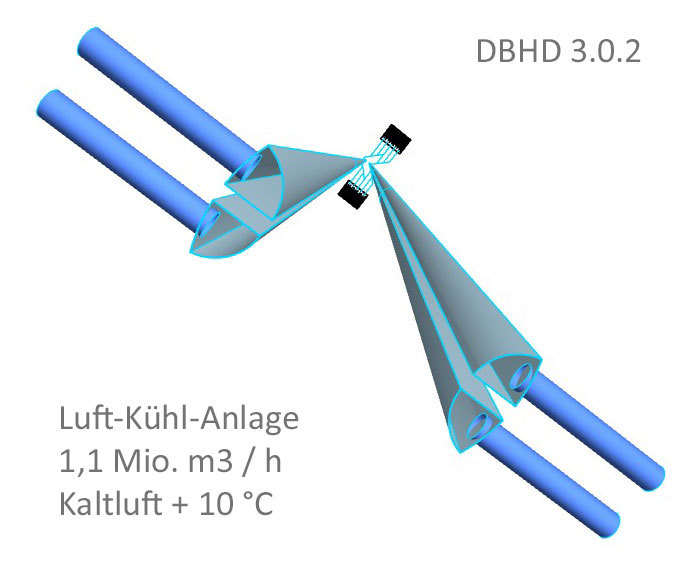

1,1 Mio. m3 / Stunde Kaltluft + 10 °C - eine Kalt-Luft-Dusche - Erkältungs-Gefahr

302 m3 / Stunde Kaltwasser - 5,4 °C - in 16 Rohrpaaren DN 140 mm an den Stahl-Tübbingen

Thermodynamische Berechnung von Dr. Herres liegt vor (allerdings für DBHD 1.4 - veraltet)

Die beiden Angebote der Kühltechnik-Hersteller DE liegen vor. - Alles in der Kalkulation.

Es wird unter vollständiger Einhaltung des Arbeits-Schutzes möglich sein 2.200 m zu bauen.

24.09.2021 - Grande Finale DBHD 3.0.3
Schnitte DBHD 3.0.3 GDF Endlager Arch. I[...]
PDF-Dokument [14.0 MB]
24.09.2021 - Grande Finale DBHD 3.0.3
Grundriss DBHD 3.0.3 GDF Endlager Arch. [...]
PDF-Dokument [16.9 MB]
Download CAD Datensatz - Format : .ifc - ein 3D Daten-Austausch-Format - .zip Datei wird 380 MB gross - Gesamte Geometrie DBHD 2.0.0
Ausschreibung_1_DBHD_2.0.0_GDF_Endlager_[...]
Archivdatei im ZIP Format [61.8 MB]

Kalkulation - für DBHD 2.0.0 GDF Endlager - ist nun vollständig !!!

- bebilderte Ausschreibung einzelner Baugruppen die sich zeichnerisch darstellen lassen

- Tabellen Kalkulation des Gesamt Bauwerks mit allen Baunebenkosten (Preisbasis BRD)

EU weite Anfrage für Baugruppen Endlager DBHD 2.0.0 Baustelle - COMPLETE
Asking for Quotes with pictured BOQ for [...]
PDF-Dokument [6.0 MB]
Gesamt Kalkulation DBHD 2.0.0 - based on very high Germany / Switzerland EU prices - COMPLETE
GDF_Calculation_DBHD_2.0.0_International[...]
PDF-Dokument [1.2 MB]
DBHD gewinnt den gesamten 55 Mrd. EUR Markt
01_Compare-Table-GDF-Worldwide-DBHD_wins[...]
JPG-Datei [542.8 KB]
in Arbeit - we work on it ...
DBHD-Travel-Plan-GDF-Plans-Sales-Tour_20[...]
PDF-Dokument [1.0 MB]

DBHD gewinnt aus SICHERHEIT

DBHD gewinnt auch beim Preis

Der Spanien Fall zeigt ganz deutlich wie "disruptiv" die DBHD Endlager-Planung sein kann !!!

Auch dieser Vorschlag wurde mit einem Standort-Vorschlag ausgeliefert. (sogar 2 Standorte)

Wenn Endlager sicherer und preiswerter sind als bisher angenommen ist das gut für ALLE.

Bewerbung - Ing. Goebel ins BMU.pdf
PDF-Dokument [412.2 KB]

https://www.heise.de/news/Atommuell-Endlager-Deutschland-beteiligt-sich-weiter-an-der-Suche-in-der-Schweiz-6063178.html

Wir können mit den Schweizern über Castor-Plätze in Deutschen DBHDs verhandeln -

aber wir verhandeln NICHT über einen Durchlauferhitzer der in den Rhein entwässert.

Korrigiert 26.05.2021
Hinweise zum Zwischenbericht Standort-Su[...]
PDF-Dokument [1.6 MB]
11.04.2021 - DBHD 2.0.0 Building site plan - FINAL
DBHD_2.0.0_GDF_Endlager_Ing_Goebel_Build[...]
PDF-Dokument [12.2 MB]

Film 1 (top) shows the "Above earth installations of DBHD 2.0.0 GDF International building site"

best viewed if you start the film, then click "YouTube" - and youtube opens with a bigger screen

Film 2 (bottom) shows the "sub-surface SHAFT where the HLW containers are stored in concrete pellets

all that happens in a deep old rocksalt or clayrock geology - deep, dry and with a gas-tight closure

Version 015
Who looks onto DBHD nuclear repository p[...]
PDF-Dokument [1.1 MB]
might help you to organize "DBHD country groups" ( for Jacobs, Atkins, Assystem, Framatome ...)
Liste_Who looks onto DBHD nuclear reposi[...]
Microsoft Excel-Dokument [658.2 KB]

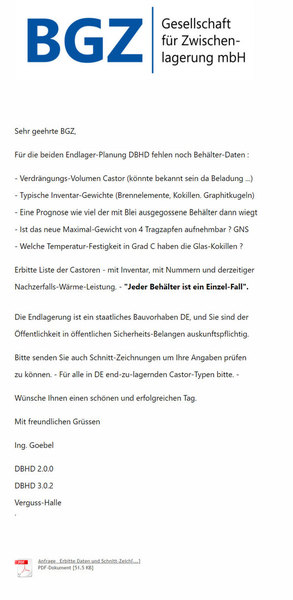

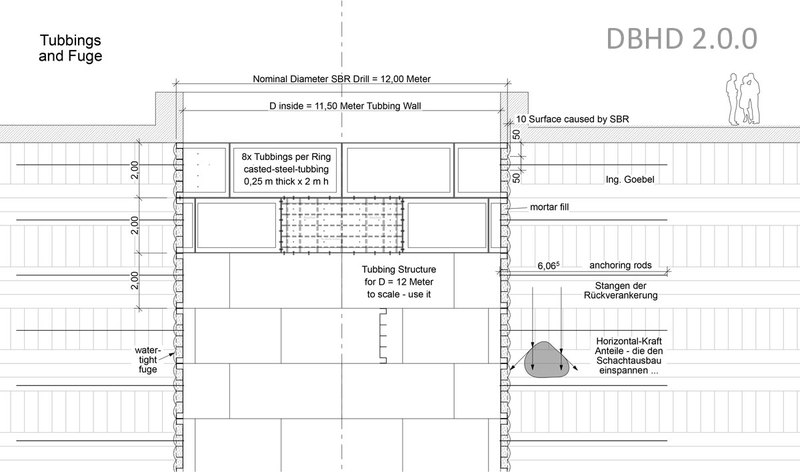

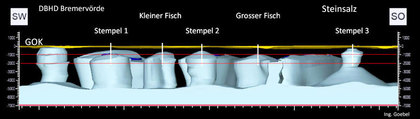

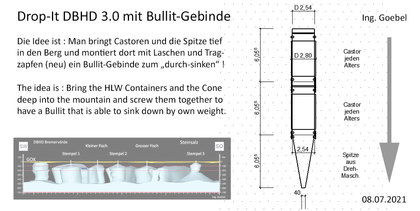

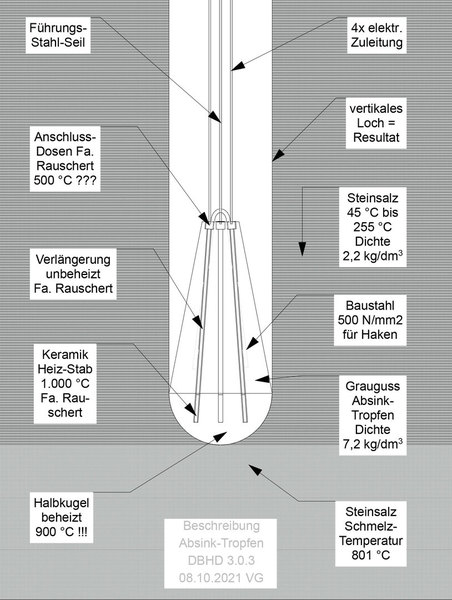

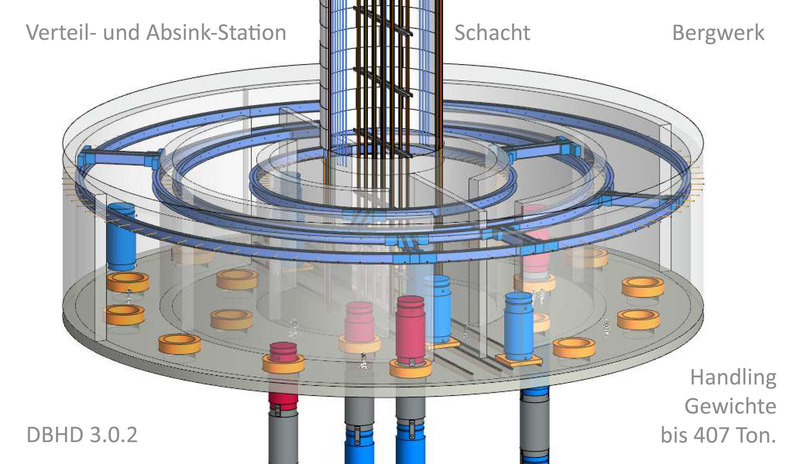

Nachdem der DBHD Schacht unten erfolgreich als Stahl-Bau-Schacht konzipiert werden konnte, gilt es nun

die oberirdischen Anlagen-Bestandteile erneut, und vollständiger, zu konstruieren und in CAD zu zeichnen.

>> Das D= 52 mm Stahl-Seil von Fa. Fatzer / Schweiz trägt 218 Tonnen !!! - Wir brauchen im DBHD

nur 160 Tonnen Tragkraft - Sicherheit also 1,36 - damit ist eine Zulassung laut Bergrecht DE möglich

 #Stahlseil #Steelrope #Fatzer #Swiss #DBHD

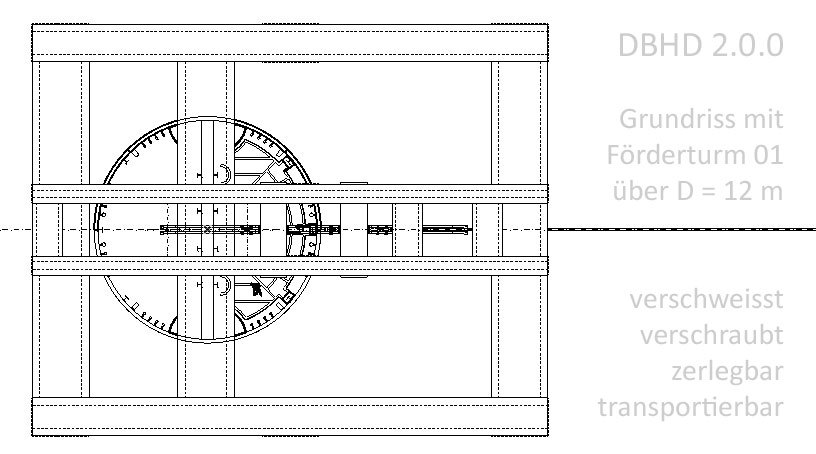

>>> Der Förderturm für DBHD muss 2x 160 Tonnen = 320 T. = SBR Bohrmaschine raus-ziehen können.

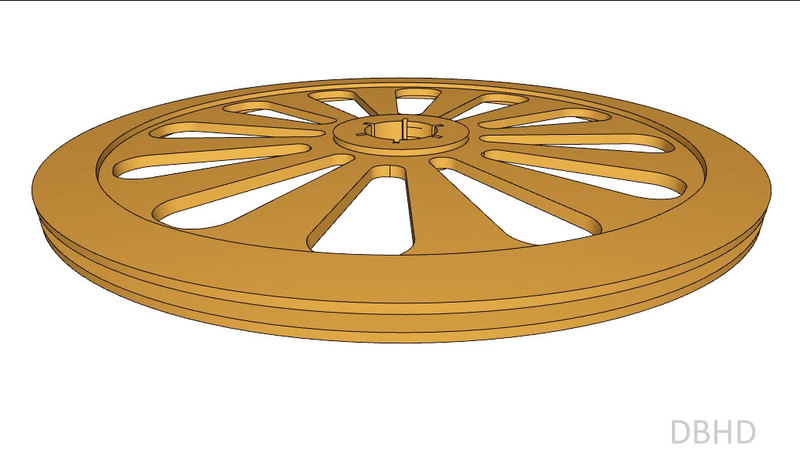

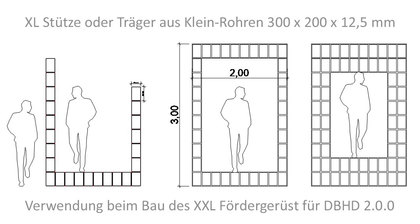

Die XL Gross-Profile werden aus 200 x 200 x 6 mm und 400 x 400 x 10 von innen & aussen verschweisst,

und dann auf der Baustelle verschraubt - Demontierbarer und in Teilen transportierbarer F.-Turm. - #OK

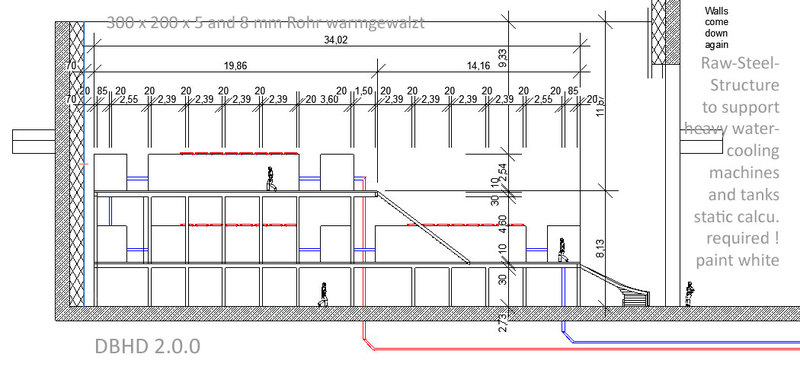

Eigenschaften Förderturm 01 für besonders sichere gas-dichte DBHD 2.0.0 Endlager :

- hohe Tragkraft - bewegt die mit Blei vergossenen 160 Tonnen Castoren (HLW Container)

- gebündelte Tragkraft - zieht mit 2x 160 T. = 320 Tonnen SBR Bohrmaschine wieder hoch

- modulare Bauform aus Einzelträgern, von bis zu 3 x 3 x 28 Metern, die auf LKW ange-

  liefert werden können, und mit LKW zur nächsten Baustelle gefahren werden können.

- DBHD zieht alle 12 Jahre weiter - wir bauen "in Reihe" an 8 Standorten. - Denn es gibt

  ja schon "alten = kalten Atommüll" - aber viele Chargen sind immer noch zu warm für

  die Endlagerung. - Ein DBHD nach dem Anderen bauen, - deshalb die Umzüge alle 12

  Jahre. DBHD in Deutschland ist ein kontinuierliches zwei-zügiges 48 J. Bauprogramm.

- Der neue Förderturm kann bei Schlecht-Wetter binnen Minuten eingehaust werden, da

  seine Rahmen-Struktur dafür geeignet ist. - Das schützt Mitarbeiter - und das Bohrloch.

Es gibt für solche seltenen Super-Schwerlast-Stahlbau-Konstruktionen keine passenden

XXL Träger von den Stahl-Herstellern. Die T-Träger enden bei 1 m Höhe, und die Quadrat-

hohl-Profile schon bei 500 x 500 mm ! - Nichts davon wäre allein tragfähig genug für den

Förderturm gewesen ! - Die einzige Möglichkeit um Träger mit 3 Metern statischer Höhe

herzustellen, ist sich selber welche anzufertigen - bei diesen Dimensionen kann man von

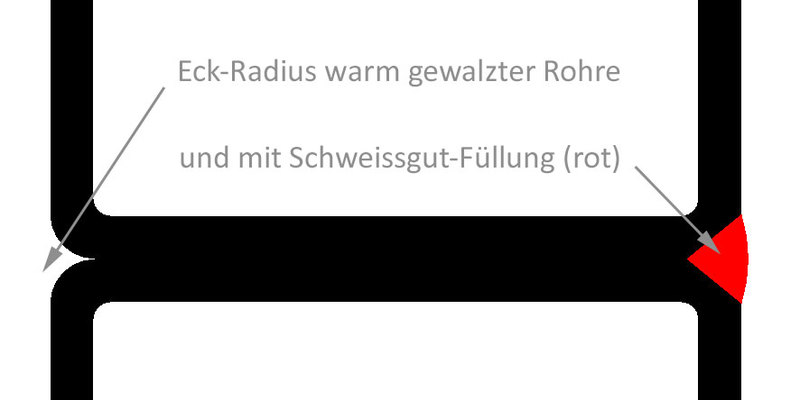

innen und aussen heft-schweissen und wenn nötig auch mal weitgehend durchschweissen.

Daraus entstehen Super-Träger mit viel Flächen-Trägheits-Moment & extremen statischen

Höhen, aus denen man einen solchen Turm zusammensetzen kann. - Aber Achtung, Es gibt

wie immer "no free lunch". Die einzelnen Träger sind sorgfältig zu planen, und müssen von

einem Fachbetrieb für Schweiss-Technik und Stahlbau angefertigt werden. - Was man vom

Werk angeliefert bekommt, ist nie ideal gerade, und viel Schweiss-Wärme führt zu Verzug.

Mit ausgeklügelten Schweiss-Reihenfolgen, Vor-Spannungen und Arbeiten auf Richtbänken

kann man aber relativ gerade Super-Träger anfertigen. Die Winkel und Laschen und Löcher

für die Verschraubung, sind im Entwurf nicht gezeichnet - erst in der Ausführungsplanung.

Grundsätzlich gefällt Ing. Goebel auch die neue Bauform - nicht mehr 19 Jahrhundert -

sondern 21 Jahrhundert - das kommt auch mal ein wenig Architektur und Farbe auf die

DBHD Baustellen - Allerdings ist die Konstruktion " Economy Class " weil DBHD nicht nur

in Deutschland entsteht, sondern auch in Ländern, die nicht so viel Geld zum ausgeben

haben. Die Konstruktion ist mit 28 Metern freier Innenhöhe unter dem Rad gerade hoch

genug, um die SBR "halb" rauszuziehen, die verspannt sich dann erneut im Schacht, und

dann kommt die andere Hälfte nach oben raus. Auch die SBR Bohrmaschine wird immer

wieder verwendet, und gepflegt und "ertüchtigt". - Ich hasse es, wenn die Endlagerung

prasst, und im Altenheim, und in der Kita, und in der Schule gespart werden muss, weil

die Atomheinis uns eine solch monströse Aufgabe hinterlassen haben ! - Economy Class.

Der Statiker wird sich über den Entwurf freuen. Das kann sogar ein Anfänger noch aus-

rechnen, und die Dimensionierung der Wandstärken der Klein-Rohre bekannt geben ...

Der Entwurf geht erst in die Ausführungs-Planung wenn der Statiker ihn gerechnet hat.

Die Ausführungs-Planung beginnt erst, wenn der SBR Operator - das Schacht-Bau Unter-

nehmen die Arbeitsabläufe geplant, simuliert und für sich selbst geprüft hat. Deshalb

liegt der Förderturm wie die Fördertechnik im Auftrag des Schacht-Bau-Unternehmens.

Alles was an diesem Turm zu bauen und zu pflegen ist, ermöglicht uns der Autokran. Die

Schrauben werden aber von Männern festgezogen - dafür wird der Turm 01 aufsteigend

eingerüstet. Der Entwurf zeigt einen klaren, einfachen, baubaren und nützlichen Förder-

turm, dess Lebensdauer für das gesamte DBHD DE Bauprogramm reichen wird. Economy.

Entwurfs-Verfasser - Dipl.-Ing. Architektur Volker Goebel ist auch Metallbau-Meister IHK

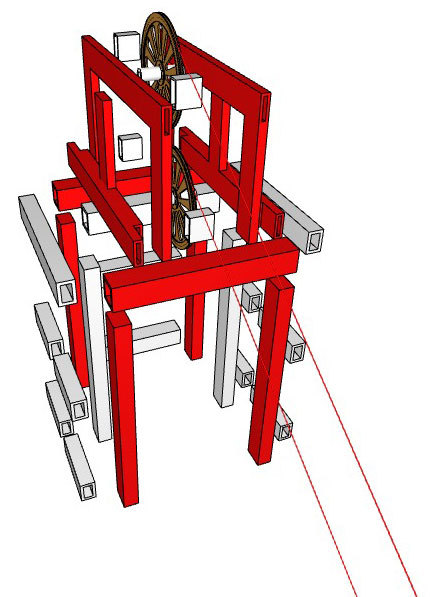

>>> Analyse preiswertes Fördergerüst - Explosions-Zeichnung des preiswerten Förderturmes - Im Wwesentlichen tragen die roten Elemente die Kräfte - der Rest dient einfach nur der Aussteifung ... - #Förderturm #EconomyClass #HeadFrame #Analyse

>>> Herstellungs-Hinweise für "Waben-Träger-Stützen" - Super XXL Träger oder Stützen für den Bau von preiswerten Fördergerüsten auf DBHD Baustellen - zusammengesetzte Träger - #Economy Class

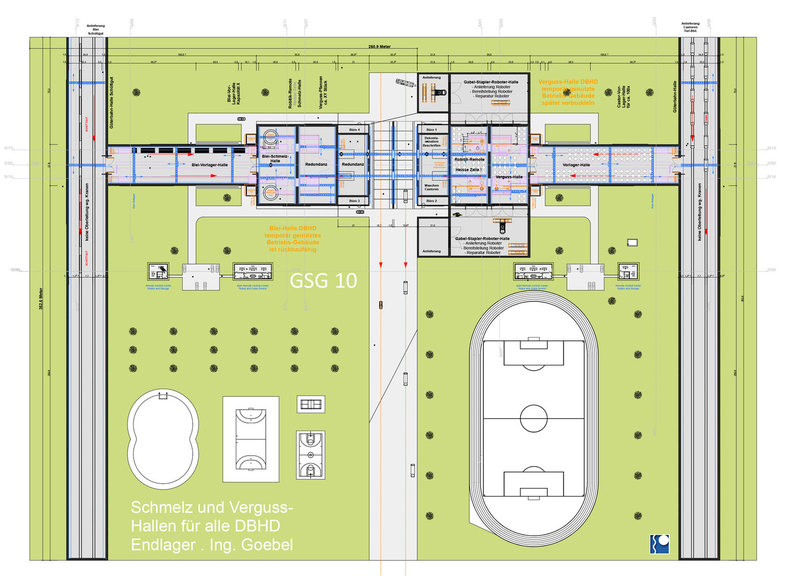

>>> working on the biosphere installations for DBHD 2.0.0 GDF building sites - lifting heavy weights - replacing cable drums - delivery and storage of building material and nuclear waste containers - we keep it Economy Class - for all NPP countries - #DBHD #Surface #Installations #Draft

>>> am happy to announce that Ms. Karen Wheeler / CEO of Radioactive Waste Management UK answered DBHD LinkedIn question for networking positive - i love the "Pommies" - they have good manners - #RWM #Didcot #UK #DBHD

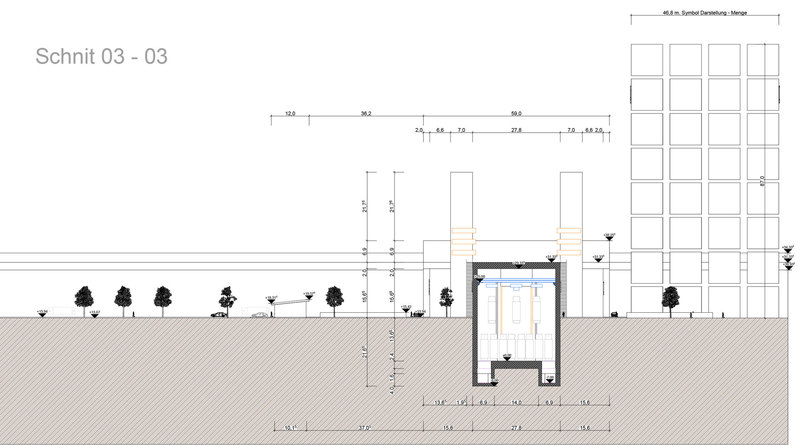

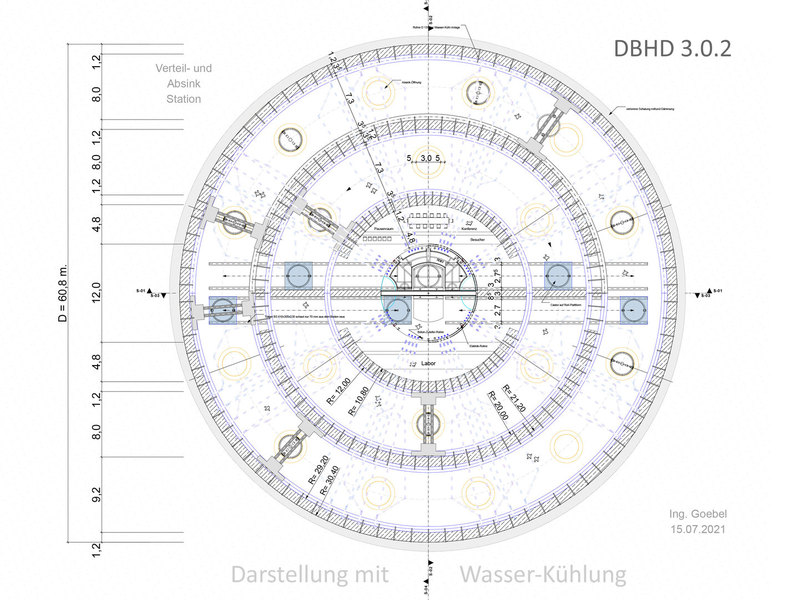

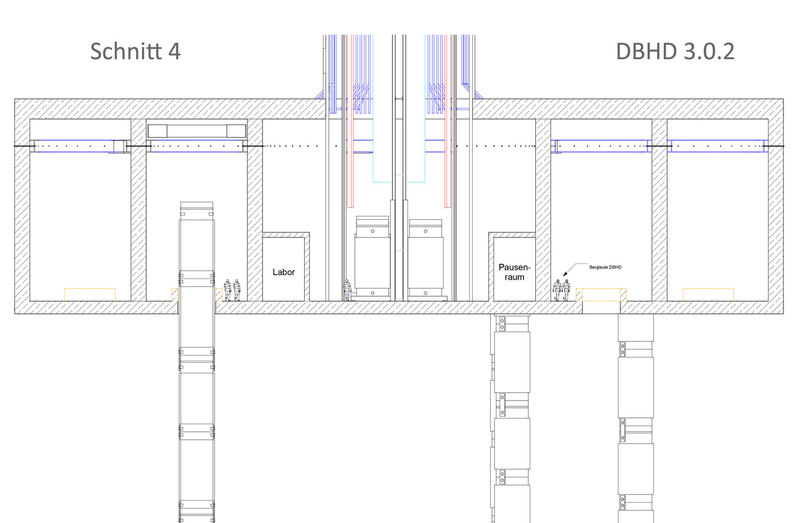

>>> Cut - Section - Surface installations on DBHD 2.0.0 GDF building sites - each building site has to work for 12 years - that is building and storage time - #DBHD #Building #Site #Surface #Installations

>>> Some more impressions from DBHD 2.0.0 building site - the biosphere installations to serve the vertical shaft repository - there is a lot of functions to coordinate - #DBHD #BuildingSite #Impressions

JPG-Datei [82.6 KB]

>>> DBHD 2.0.0 - building site - not complete yet - #Building #Site #previews

Also ein wenig Archtitektur - also funktionale Ordnung und Baukultur muss schon sein. Immerhin ist DBHD in vielen Ländern ja eine Staats-Baustelle. - Grundsätzlich sind das aber nur Anregungen, Informationen und Idee für die DBHD Teams ww - Jedes Land, jedes Unternehmen und jede Organisation kann oberirdisch so bauen wie Sie es für richtig hält. Ing. Goebel ermuntert dazu mit einer Download Datei die den unterirdischen Schacht - aber auch die oberirdischen Anlagen enthalt damit man ein vernünftiges Start-Setting für die Baustelle hat.

06.04.2021 - Complete - .ifc
Complete_1_DBHD_2.0.0_GDF_Endlager_Ing_G[...]
Archivdatei im ZIP Format [60.1 MB]

Download file that contains all 3D Data in a zipped format - suffix has to be ".ifc"

>>> Hey folks - its friday evening - time for a beer - wish all DBHD Teams a splendid weekend - best regards from Ing. Goebel - #Weekend

11.04.2021 - DBHD 2.0.0 Building site plan - FINAL
DBHD_2.0.0_GDF_Endlager_Ing_Goebel_Build[...]
PDF-Dokument [12.2 MB]

>>> Thats DBHD mining - you take material out - this is a visual material quantities balance for one DBHD - the sediments stay on site for closure - some rocksalt stays for closure - but most rocksalt is sold - #DBHD #Quantities #Balance #IngGoebel

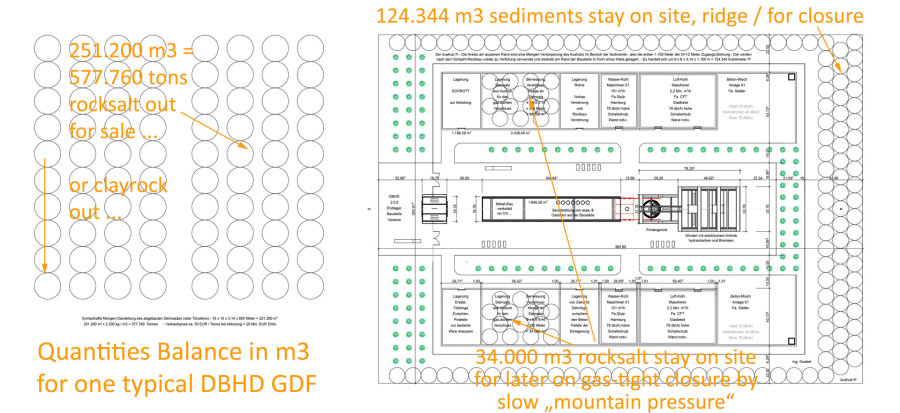

>>> Material Quantities Balance in cubicmeters m3 - you can calculate transports - you see what stays on site - you can calculate some revenue from salt - or the costs for the clayrock disposal - #DBHD #Quantities #Cubicmeters #Transports #Costs

>>> Thema Aushub - Mengen Bilanz für ein DBHD Endlager - Download Datei in Deutscher Sprache - was muss für den Verschluss auf der Baustelle bleiben - und was muss abtransportiert werden ... - #DBHD #Mengen #Aushub #Verwendung #m3

Mengenbilanz-Mining-DBHD_2.0.0.pdf
PDF-Dokument [850.8 KB]

>>> " 2 ropes with 2 delivery platforms now " - there has been changes in DBHD 2.0.0 building site plan - the shaft was turned 90 ° to enable 2 move-able delivery platforms to serve 2 lifting ropes - - - #DBHD #2ropes #2Platforms #Efficiency

https://lnkd.in/dhbpyeW - How is it going at Belojarsk ? - Burning used fuel on a 160 days cycle went well ? What character the waste of BN 800 got ??? - Do YOU have informations ? - #BN800 #Belojarsk #WhatWaste #Character #FastFission

>>> Hello ROSATOM - in BN 800 de-loaded by now ? What is the character of the waste now ? - Is there hope for a closed fuel cycle or not ? - That is a burning question for GDF companies worldwide - Please give information - #Rosatom #RU

>>> Здравствуйте, Росатом - в 800 БН уже разгрузили? Каков сейчас характер отходов? - Есть ли надежда на замкнутый топливный цикл ДА или НЕТ? - Это животрепещущий вопрос для компаний GDF во всем мире - Приведите информацию - #Росатом #RU

>>> How the .ifc CAD 3D data download file is organized - IN LAYERS better say GROUPS - what you see is the general work packages - you can offer it that simple or in a more detailed version - #DBHD #ifc #data #structure #work #packages

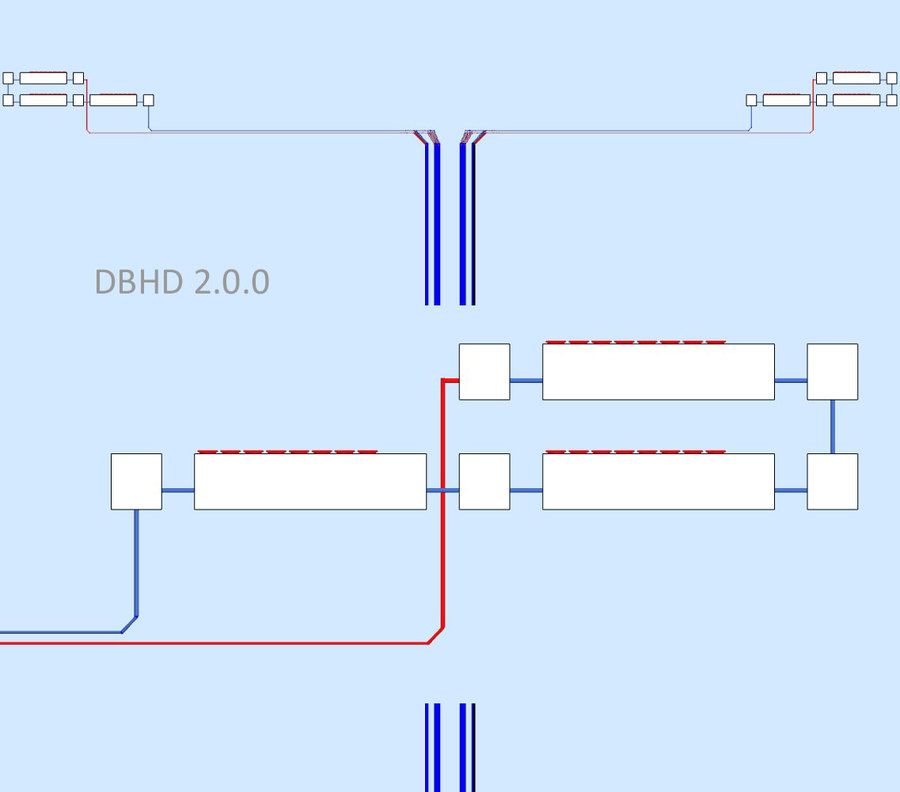

>>> that is the basic cooling machines offer - 3 cooling steps - buy it twice until you have

2x 151 m3 / hour - that is for all year around - cooling a hole in the ground with water -5,4 °C - #DBHD #Cooling #Water #Stulz #Machines

>>> "Cooling Machines for GDF Building Site" of DBHD 2.0.0 are in - there has to be 2x 151 m3 / hours cool water - 5,4 °C to cool the deep shaft - 24/7/365 - loud ! 79 db(A) - therefore noise reduction room setting - #DBHD #Cooling #Machines

>>> proof pictures showing piping system. - CAD Nachweis der kollisionsfreien Verlege-Planung der Rohre der Baustellen Wasser-Kühlung für den tiefen DBHD Schacht - auf die Einbauhöhen kommt es an - #DBHD #Piping #WaterCooling

11.04.2021 - DBHD 2.0.0 Building site plan - FINAL
DBHD_2.0.0_GDF_Endlager_Ing_Goebel_Build[...]
PDF-Dokument [12.2 MB]

>>> Air cooling machines and piping now in DBHD 2.0.0 Biosphere plan - Check proof picture - the complete technical design will also be verified by German TÜV - #DBHD #Air #Cooling #Machines #Piping

>>> Lifted up the walls - for that you can see the cooling machines once ! - Ing. Goebel got to plan some supporting frames on pillars now to hold the machines in that position - after that the wall comes down again - #Temporary #WallsUp

>>> the cooling machines are based on the offers by Fa. Stulz / Hamburg (Water-Cooling) and Fa. CFT / Gladbeck - such mining equipment may not be available in every country - machines from Germany are good quality - #Cooling #Machines

>>> Who looked onto the SAFETY election !? Which nuclear repository do you consider as SAFE ? nagra, ANDRA, NWMO, DBHD - this 1st election was won bei DBHD by 43 % - #DBHD #Won #Election #for #SAFEST #GDF

>>> Download .pdf - otherwise you can not see it - it is in red - there might be the option to build 3 storage shafts on only one expensive GDF building site - 36 years efficiency - #DBHD #3StorageShafts #Future - "Making good use out of things ..."

>>> the support structure for the air-cooling units is in now - steel frame made from 300 x 300 x 5 mm tubes - welded - walking level made from gratings - stairs to allow maintenance - all that to allow air-flow around the machines - #CoolAir

>>> Die Beton-Misch-Anlagen sind nun in der EL-Planung der Tagesanlagen für DBHD 2.0.0 Endlager enthalten >>> Concrete Batching Units are in DBHD 2.0.0 Biosphere plan #Concretee #Mixing #GDF #Concrete #Pellets #HLW #Container

11.04.2021 - DBHD 2.0.0 Building site plan - FINAL
DBHD_2.0.0_GDF_Endlager_Ing_Goebel_Build[...]
PDF-Dokument [12.2 MB]

Zur Planung des Bauvorhabens DBHD 2.0.0 Endlager HLW gehören zur Zeit 4 Unter-Seiten :

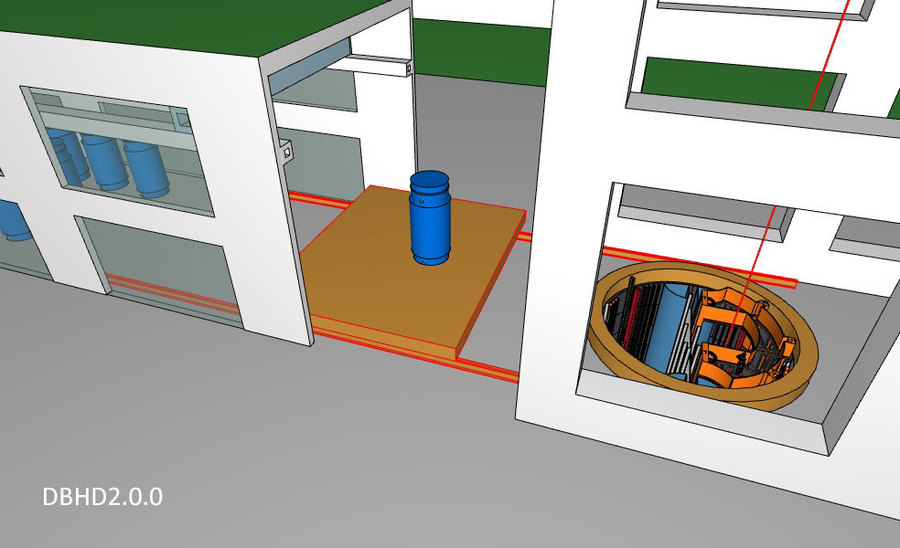

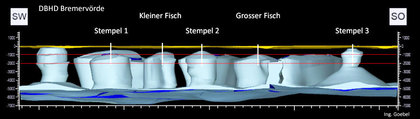

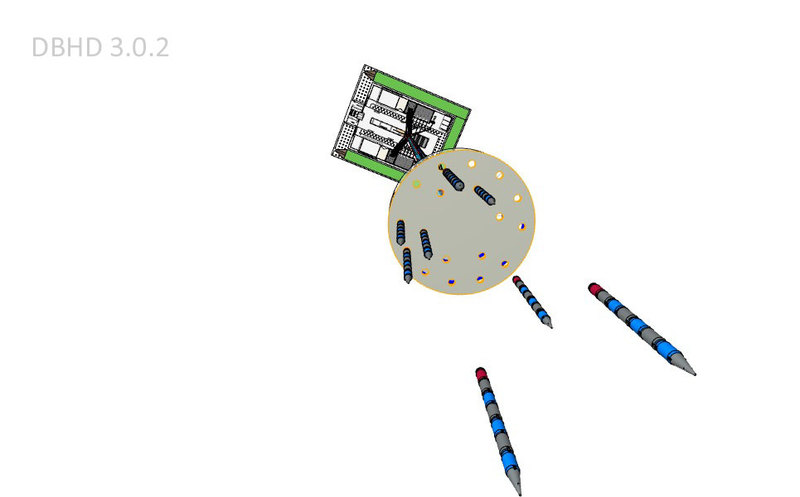

DBHD 2.0.0 Endlager - Entwicklung des tiefen Endlager-Schachtes

DBHD 2.0.0 Elements - Zerlegung des Schachtes in Baugruppen für die Ausschreibung

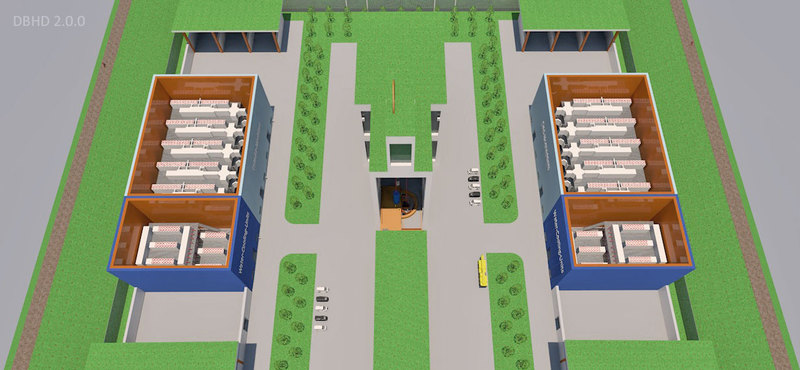

- DBHD 2.0.0 Biosphere - Entwicklung der Tagesanlagen für die Endlager Baustelle

DBHD 2.0.0 Elements Bios. - Zerlegung der Tagesanlagen in Baugruppen für die Ausschreibung
